Avstängning Servisventil rutin för VVS
2025-10-20
I samtliga kommuner (Flen, Katrineholm och Vingåker) får VVS stänga själva. Men dem behöver skicka in en e-post till servisventil@sormlandvatten.se om vilken adress och vilket datum dem tänker stänga. Det här gäller alla VVS-firmor och inte bara våra 3 kommuners.
*********************************************************************************
2025-06-09
Info till VVS från JK.
Hej
Vill bara påminna att ni själva inte får manövrera servisventilerna från och med denna vecka.
Ni hänvisas nu till att höra av er till kundservice@sormlandvatten.se eller telefon 0150-800100 om att ni önskar avstängning.
Sedan blir ni kontaktade om en bokad tid. Bra att veta är att vi under sommarperioden kommer gå ner i manskap och ha mindre lediga tider.
Det kan alltså dröja innan ni får en tid tilldelad. Men efter semestern kommer det va möjligt för er att manövrera servisventiler enligt tidplanen nedan.

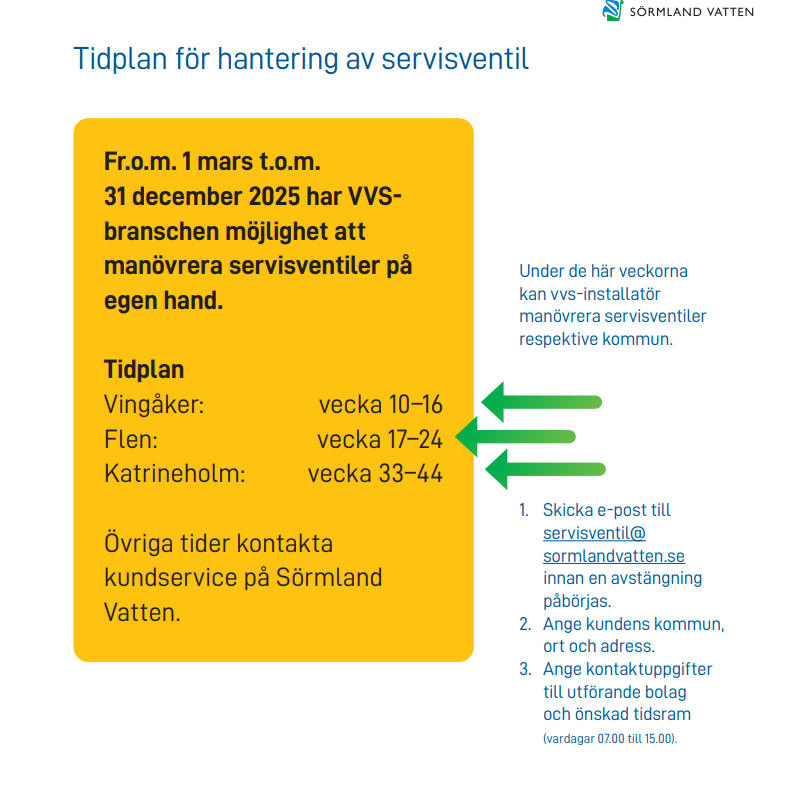

Tidplanen framåt är följande:
Vingåker vecka 33–38
Flen vecka 33–38
*********************************************************************************
Här finns rutin för hur VVS ska göra gällande serviser när de ska åtgärda mätarplatser under kommande projekt Smarta Vattenmätare. När de får stänga själva och hur de ska göra. Se rutin nedan bifogat.
